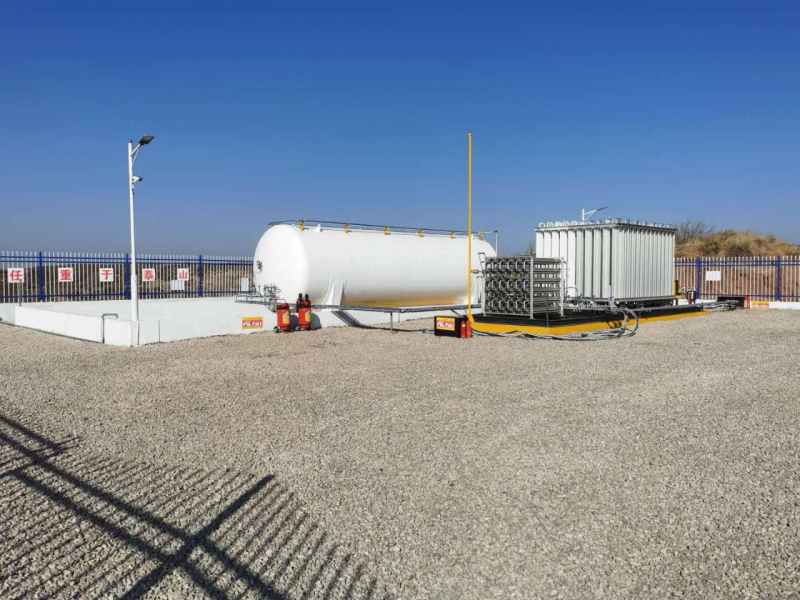

十一月以來,神木分公司紅柳林供熱中心燃?xì)忮仩t改造項目已接近尾聲,當前處于驗收準備階段。該項目于8月3日開始設計,9月3日開始施工,歷時62天,拆除了2臺燃燒器、煤粉倉及環保設施,新建天然氣站,更換燃燒器。10月10日,燃?xì)忮仩t改造項目一次點火成功,并于10月15日調試成功,目前已正常投入運行。此次2#風井燃?xì)忮仩t改造及調試成功,標志著策劃1年,施工建設兩個多月的燃煤鍋爐節能改造工程順利試運行。
2018年建設時使用的是7MW高效煤粉熱水鍋爐,為了響應神政辦發[2019]82號關于印發《神木市10蒸噸及以下燃煤鍋爐拆改工作實施方案》的通知要求和降低鍋爐排放污染,神木分公司承接的本次燃煤鍋爐節能改造工程是紅柳林響應國家環保排放要求所推進的一項重大環保項目。

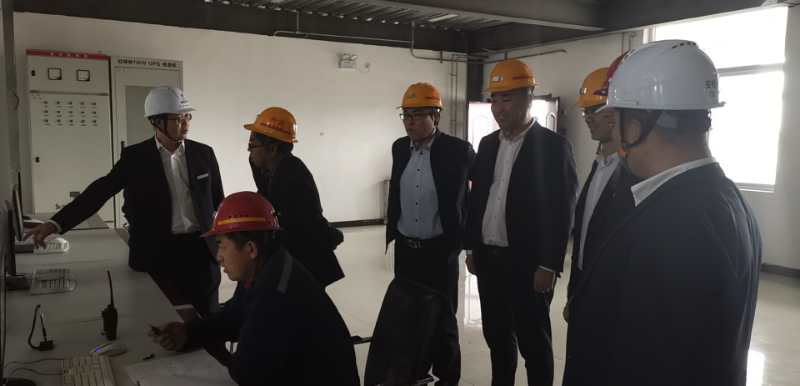

為了確保燃?xì)忮仩t在礦方規定的工期提前投入運行,神木分公司各級領導不定期親臨現場檢查指導工作,施工期間公司組織項目運營管理部人員每天對施工進度、質量進行監督,確保施工建設順利進行。為了提前完成此項目,現場施工人員每天搶工期、嚴要求、強管理,比預定工期提前5天試運行,對此得到了紅柳林礦方的一致好評。
該項目將煤粉鍋爐改為天然氣鍋爐,徹底改變了原有運行方式,是紅柳林供熱中心向清潔高效、節能環保的生產模式進行調整的關鍵一步,投產后將進一步提升紅柳林供熱中心環保整體水平,減輕環保壓力?!肮Ψ虿回?fù)有心人”,在現場管理人員和員工的不懈努力下,燃?xì)忮仩t改造項目順利完成。(神木分公司紅柳林供熱中心 劉平)
